Copel investirá R$ 442 milhões no Centro-Sul e nos Campos Gerais em 2024
A Copel iniciou a execução de um amplo pacote de investimentos na região Centro-Sul do Paraná. Até o final do ano, a companhia vai destinar R$ 442 milhões à ampliação e modernização de subestações, linhas e redes e no desenvolvimento dos seus principais programas de melhorias. O montante integra os mais de R$ 2 bilhões que serão aplicados em obras de distribuição de energia em todo o Paraná ao longo de 2024 e vão reforçar a infraestrutura elétrica, além de contribuir para aumentar a qualidade do fornecimento de energia à população.
Uma parcela de R$ 117,9 milhões será direcionada a obras de alta tensão, que englobam a ampliação e modernização de subestações e linhas de distribuição. Um dos destaques é a fase final das obras para adicionar ao sistema a subestação Léa Martins, recém-construída em Ponta Grossa (Campos Gerais).
A companhia está instalando uma nova linha que vai conectar a unidade à subestação Sabará. São R$ 11 milhões destinados à nova linha e R$ 50 milhões ao empreendimento como um todo, o que inclui a própria subestação e outros trechos de linhas já concluídos.
Em Piraí do Sul (Campos Gerais) seguem as obras de construção da subestação homônima, que também vai operar em 138 mil volts. Com previsão para ser energizada no início de 2025, ela vai somar R$ 44,6 milhões em investimentos.
As melhorias na alta tensão, que ajudam a atender as demandas crescentes da região, também vão beneficiar a população de outros municípios. Em Prudentópolis, a Copel vai destinar R$ 15,8 milhões à ampliação da subestação que opera em 138 mil volts e leva o mesmo nome do município.
Em Imbituva, a unidade (138 mil volts), também homônima, ganhará R$ 23 milhões em obras de modernização. Ainda em 2024, a Copel vai aplicar R$ 1,5 milhão em melhoria na subestação de Cruz Machado (34,5 mil volts). Além desses empreendimentos, serão destinados mais R$ 36,4 milhões a obras menores em diversas subestações.
“Novas subestações e linhas contribuem para aumentar a capacidade de distribuição de energia aos centros de consumo. Elas são especialmente importantes em grandes centros urbanos, onde há uma demanda maior”, diz Edison Ribeiro da Silva, superintendente de Engenharia de Expansão da Copel.
Ele explica que, com novas unidades, é possível formar um anel elétrico, um conjunto de subestações ligadas em rede que funcionam como reforço umas das outras. “Isso significa que, se uma unidade apresenta um problema, uma das outras poderá atuar para que a energia seja distribuída por outras fontes, mantendo o fornecimento de energia à população”, completa.
PARANÁ TRIFÁSICO – Outros R$ 268,8 milhões serão direcionados para obras de média e baixa tensão, englobando a instalação de novas redes, modernização de equipamentos, substituição de transformadores e o atendimento às solicitações específicas dos clientes. Deste valor, R$ 141,3 milhões serão empregados em obras do Paraná Trifásico na região.
Com o programa, a Copel está ampliando e modernizando a infraestrutura elétrica no campo. As novas redes, além de mais resistentes, dispõem de equipamentos interligados e automatizados que, em caso de desligamentos, são capazes de restabelecer o fornecimento de energia em poucos segundos.
Pela iniciativa, a companhia já construiu 3,6 mil quilômetros de redes trifaseadas no Centro-Sul. Em todo o Paraná, 15,3 mil quilômetros já foram entregues. Entre os municípios beneficiados na região, destacam-se Prudentópolis, com 213 quilômetros concluídos; Ponta Grossa (Campos Gerais), com 204 km; Reserva (201 km); Palmeira (193 km) e Ortigueira (187 km), ambas nos Campos Gerais.
REDE ELÉTRICA INTELIGENTE – Outros R$ 55,3 milhões serão investidos no Rede Elétrica Inteligente, maior programa de smart grids do Brasil. A iniciativa, que já instalou 660 mil medidores inteligentes em todo o Paraná, começou a ser implementada em municípios do Sudoeste do Estado, seguiu para a Região Metropolitana de Curitiba e, no final de 2023, chegou à Região Centro-Sul. Atualmente, a companhia está instalando os novos medidores em Ponta Grossa, Irati, Prudentópolis, São Mateus do Sul e Rio Azul.
A modernização dos medidores é acompanhada por investimentos em automação na rede da distribuidora, formando um conjunto que permite ao cliente acompanhar o consumo em tempo real, além de agilizar o atendimento – tanto para pedidos rotineiros, como a ligação e religação de energia, quanto nos casos de desligamentos ocorridos após um temporal, por exemplo.
Os novos dispositivos tornam automática a leitura do consumo, informam diretamente o centro de controle da Copel sobre falhas de energia e permitem comandos remotos para restabelecer o fornecimento de energia em caso de desligamentos, otimizando a administração dos serviços de eletricidade.
Fonte: Governo PR
Paraná
Obra de pavimentação de nova rodovia em Rebouças chega a 51% de execução

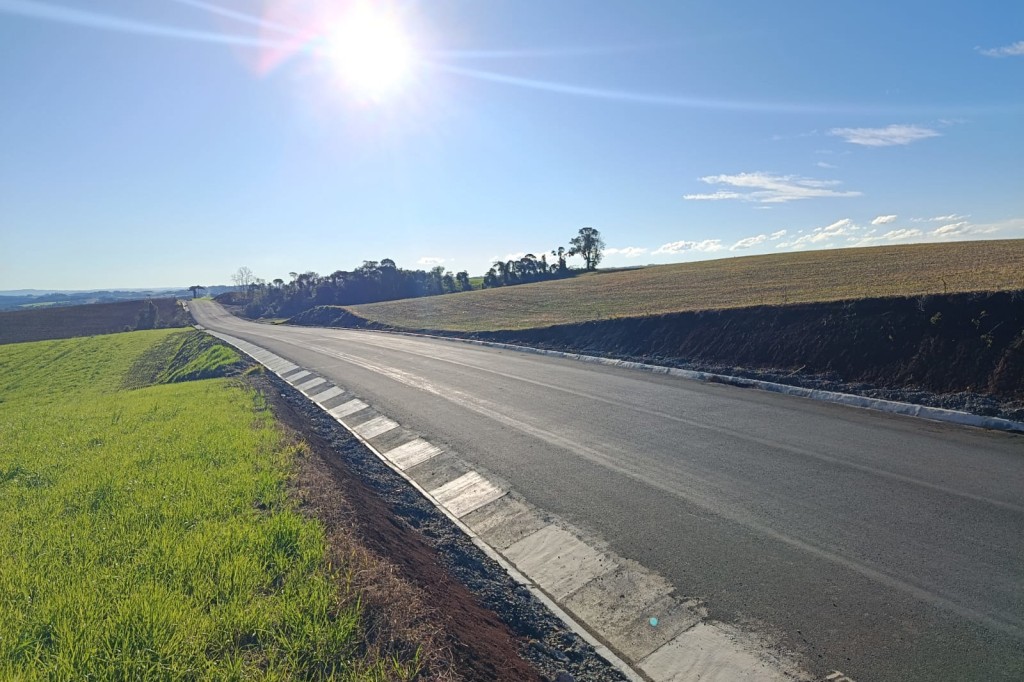

A pavimentação da PR-990 em Rebouças, no Centro-Sul, chegou a 51,52% de execução na medição mais recente. A obra é do Departamento de Estradas de Rodagem do Paraná (DER/PR), autarquia da Secretaria de Infraestrutura e Logística (SEIL), e representa um investimento de R$ 87.300.000,00.
O trecho de 12,6 quilômetros conecta o perímetro urbano do município com a PR-364, acesso para Irati e São Mateus do Sul. A nova pista é de pavimento asfáltico, com duas faixas de tráfego de 3,5 metros de largura e acostamentos de 2 metros em ambos os lados da via, e já está mais de 60% concluída.
Nos segmentos com o pavimento pronto já estão sendo implantadas sarjetas triangulares de concreto, parte do sistema de drenagem de águas. Ele inclui também bueiros de concreto, drenos, meio-fios e valetas, entre outros.
Nos quilômetros ainda não pavimentados está em andamento a terraplenagem, que é a movimentação de solos, para adequar a plataforma da pista, que na sequência recebe sub-base de bica corrida e base de brita graduada simples, antes de ser executada a camada de concreto asfáltico usinado a quente (CAUQ) com espessura de 5 centímetros.
Foi concluída recentemente a nova ponte sobre o Rio do Salto, dispositivo com 44,8 metros de comprimento por 11,8 metros de largura. Assim que forem finalizadas as cabeceiras, conectando a ponte e a pista em ambas as margens, ela será liberada para o tráfego, o que deve acontecer em julho. E as novas galerias celulares de concreto estão quase prontas também, canalizando outros corpos d’água que cruzam a PR-990.
Outro serviço já iniciado é instalação de novos abrigos para parada de ônibus, e ainda serão executadas sinalização horizontal, sinalização vertical, instalação de dispositivos de segurança viária, instalação de cercas nos limites da faixa de domínio, paisagismo e outras melhorias.
A previsão é de concluir a obra até o final do ano.
Fonte: Governo PR
-
Educação7 dias agoPND poderá ser usada em seleções de 2.031 redes de ensino
-
Paraná7 dias agoCerimônia marca a posse de Simone Maria Tavarnaro Pereira e Roberto Ouriques como Procuradores de Justiça
-
Brasil7 dias agoGoverno Federal lança campanha que alerta para relação entre álcool e violência contra a mulher durante a Copa do Mundo
-
Paraná6 dias agoPolícia Civil do Paraná apreende armas e haxixe na Rodoviária de Curitiba
-
Brasil7 dias agoGoverno do Brasil lança chamada para remunerar mais de 2,3 mil famílias de povos e comunidades tradicionais da Amazônia
-
Paraná6 dias agoPrevisão é de tempo bom e ausência de chuva para a 4ª Corrida do Porto
-
Educação7 dias agoSancionado piso salarial para professores da educação básica
-
Política Nacional7 dias agoComissão aprova regras para aumentar proteção de motoristas de aplicativo
